透水混凝土道路施工方案

来源:www.xatshnt.com         发布时间:2019-01-17 返回列表

1 透水混凝土道路施工准备
1.1应根据设计文件及施工条件,确定施工方案、编制施工组织设计。
1.2 施工前应解决水电供应、交通道路、搅拌和堆放场地,工棚、仓库和消防等设施。施工现场应配备防雨、防潮的材料堆放场地,材料应分别按标识堆放,装卸和搬运时不得随意抛掷。
1.3 施工现场应配备施工所需的辅助设备、辅助材料、施工工具以及安全防护措施。

2 基层处理
    在透水混凝土面层施工前,应对基层作清洁处理,处理后的基层表面应粗糙、清洁、无积水,并保持一定湿润状态,必要时宜进行界面处理。

3 支模
3.1 按设计要求进行分隔立模及区域立模工作,立模中须须注意高度、垂直度、泛水坡度等的问题。
3.2 模板应选用质地坚实,变形小、刚度大的材料,模板的高度应与混凝土路面厚度一致。
3.3 透水混凝土拌合物摊铺前,应对模板的高度、支撑稳定情况等进行全面检查。

4  搅拌
4.1 透水混凝土宜采用强制式搅拌机搅拌,搅拌机的容量应根据工程量大小、施工进度、施工顺序和运输工具等参数选择。搅拌地点距作业面运输时间不宜超过0.5h。
4.2 施工现场应由专人负责责透水混凝土配比。
4.3 进入搅拌机的原材料必须计量准确,原材料(按质量计)的允许误差,不应超过下列规定:水泥:±1%;粘结剂:±1%;骨料:±2%;水:±1%;外加剂:±1%。
4.4 每台班拌制前应精确测定集料中的含水率,根据集料的含水率,调整透水混凝土配比中的用水量,由施工现场实验确定施工配合比。
4.5 宜将配好的骨料、水泥、粘结剂、外加剂投入搅拌机中,先干拌1 分钟后,再将计量好的水,分 2~3次加入搅拌机中进行拌和, 搅拌时间宜控制在 2~3分钟。
4.6 透水混凝土路面双层不同颜色设计时,应采用不同搅拌机分别搅拌。

5 运输
5.1 透水混凝土拌合物运输时要防止离析,应注意保持拌合物的湿度,必要时采取遮盖等措施。
5.2 透水混凝土拌合物从搅拌机出料后,运至施工地点进行摊铺、压实直至浇筑完毕的允许最长时间,由实验室根据水泥初凝时间及施工气温确,并应符合表1 的规定。

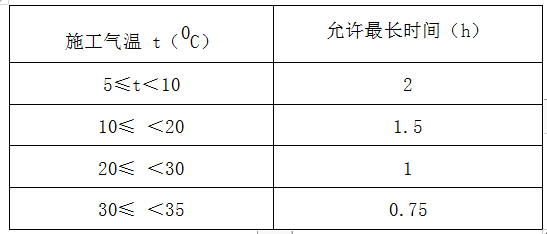

表 1 透水混凝土从搅拌机出料至浇筑完毕的允许最长时间


6 摊铺、压实
6.1 透水混凝土拌合物摊铺应均匀,平整度与排水坡度应符合要求,摊铺厚度应考虑其松铺系数,其松铺系数宜为 1.1~1.2。
6.2 根据施工现场的情况,可选用摊铺机摊铺、压实,或者人工找平后用低频平板振动器、专用液压滚轮等进行压实。平板振动器的振动时间不宜过长。
6.3 压实时应辅以人工补料、找平、边角修整。施工人员在透水混凝土路面上施工时应穿上减压鞋。
6.4 透水混凝土压实后,宜使用抹光机对透水性混凝土面层进行收面,必要时配合人工拍实、抹平。整平时必须保持模板顶面整洁,接缝处板面平整。
6.5 当采用彩色透水混凝土路面双色组合层施工时,上面层应在下面层初凝前进行铺筑。

7 养护
7.1 透水混凝土路面施工完毕后,宜采用覆盖塑料薄膜及时进行保湿养护。
7.2 浇筑后 1 天开始洒水养护,高温时在 8 小时后开始晒水养护,但淋水时不宜用压力水直接冲淋混凝土表面,应直接从上往下淋水,洒水养护时间不少于 7天。
7.3 养护时间根据施工进度而定,一般为 14~21 天,高温时不少于 14 天,低温时不少于 21 天。
7.4 养护期间透水混凝土面层不得行人、通车,养护期间应保护塑料薄膜的完整,当破损时应立即修补。薄膜覆盖后应禁止行人通行,养护期和填缝前禁止一切车辆行驶。
7.5 拆模时间应根据气温和混凝土强度增长情况确定,宜在混凝土强度达到10MPa 后拆除。拆模不得损坏混凝土路面的边、角,尽量保持透水性混凝土块体完好。
7.6 透水混凝土路面未达到设计强度前不允许投入使用。

8  锯缝填缝
8.1 透水混凝土路面的缩缝、胀缝均嵌入弹性嵌缝材料。锯缝宜在混凝土强度达到 10~15MPa 时进行,灌缝前应确认缝壁及内部清洁、干燥,接缝处嵌缝材料应饱满、均匀。

8.2 在邻近其它固定构筑物或与其它道路相交处应设置胀缝。胀缝间距宜为
24~36m,冬季施工时应适当缩小间距。胀缝缝隙宽度宜为 20~2 mm,胀缝应贯通透水面层和透水结构层,填缝胶厚度约为 30~40mm。
8.3 缩缝宜等距布置,最大间距不宜超过 6m,最小间距不宜小于板宽。缩缝采用假缝形式,缝隙宽度宜3~8mm。透水混凝土为单层结构时,缩缝深度宜为透水混凝土厚度的 1/3~1/2,但不宜小于 50mm。透水混凝土为双层结构时,缩缝深度至少超过上面层厚度的20mm。
8.4 每日施工结束或临时中断施工时,应设置施工缝,其位置宜结合缩缝或者胀缝。设在缩缝处的施工缝,采用平缝形式。设在胀缝处的施工缝,构造与胀缝相同。

9 涂覆表面保护剂
待表面混凝土成型干燥后在 3 天左右,涂覆表面保护剂,增强耐久性和美观性。涂覆前应保证路面清洁、干燥。

10 季节性施工
10.1 施工中应根据工程所在地的气候环境,确定夏、冬、雨季的起止时间。
10.2 夏季施工,应符合下列规定:
(1)混凝土拌合物浇筑中应尽量缩短运输、摊铺、压实等工序时间,浇筑完毕应及时覆盖、洒水养护
(2)搅拌站应有遮阳棚。模板和基层表面,在浇筑混凝土前应洒水湿润;
(3)应注意天气预报,如遇阵雨,应暂停施工,及时用塑料薄膜对已浇筑混凝土面进行覆盖;
(4)气温高于 35℃时不宜施工,若必须施工,应避开中午高温时段施工,可在早晚或夜间进行。
10.3 当室外日平均气温连续 5 天低于 5℃时,透水性混凝土路面不得施工。路
面冻结前应达到设计强。
10.4 雨天不宜进行基层施工,透水性混凝土面层不应在雨天浇筑。雨后摊铺基层时,应先对路基状况进行检查,符合要求后方可摊铺。
